Kapelica za ispraćaj pokojnika – 10

Dugo nismo pisali o radovima na kapelici za ispraćaj pokojnika (mrtvačnici). Nismo duže vrijeme ni radili nešto posebno da bi se moglo nešto napisati. Konstruktivne radove završili smo 23. 12. 2015. i tada napisali izvještaj za naš portal…

Od početka Nove godine učinjeni su slijedeći radovi na kapelici.

  • Nabacivanje maltera u ponutrici započeto 3. siječnja, završeno 19. siječnja.
  • Estrih na podovima započet 20. siječnja, završen 23. siječnja.
  • Finiranje fasade, započeto 28. siječnja završeno 5. veljače.
  • Elektrika, razglas i telefon: započeto 4. siječnja, završeno 10. siječnja
  • Trafostanica: Odmah do kapelice nalazila se stara trafostanica. Planirajući kapelicu graditi na izgrađenom mjestu planirali smo staru trafostanicu izmjestiti na drugu lokaciju. Postavljanje stupa za novu trafostanicu izvodili su radnici Elektroprivrede 14. siječnja 2016. Kanal za uzemljenje trafostanice kopan je 23. siječnja. Trafostanicu sa starog stupa, od kapelice na novi postavljeni stup u seliškoj ulici učinili su radnici Elektroprivrede 18. ožujka.
  • Postavljanje pločica u kapelici izvodio je Mladen Mandić. Radove je započeo 7. ožujka a završio 9. travnja.
  • Farbanje kapelice izvana: Radove na farbanju započeli smo 18. ožujka, a završili, 31. ožujka,
  • Svod u pomoćnim prostorijama postavio je Vito Arapović. Započeo je radove 29. ožujka, završio 31. ožujka.

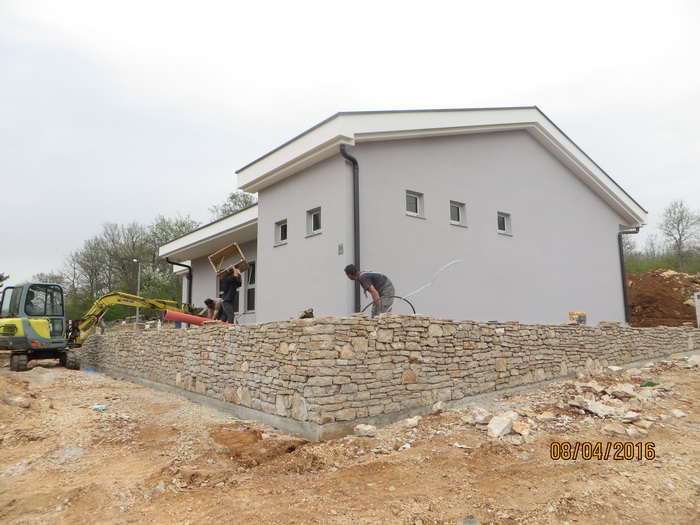

  • Radovi na bližem platou oko kapelice, započeti su 24. ožujka. Još uvijek se izvode. Od početka radova na bližem prostoru izvan kapelice trebalo je najprije skloniti bagerom zemlju oko kapelice, zaravnati teren, nabaciti teren kamenom i šljunkom, iskopati temelje podzidama, iskopati temelje odvodim rigolima, betonirati podzide, šalovati prostor za zelenu površinu, podzide obzidati kamenom, plato popločiti kamenom…
  • Uređivanje šireg okoliša oko kapelice: Oko kapelice su njime i vinogradi. Obzidani su suhozidinom. Pojedini su ljudi dolazili i govorili da bi bili voljni da se zid – suhozidina skloni, a druge je trebalo zvati i pitati ih da i oni dopuste da se suhozidine sklone da bi se ujednačio prostor oko kapelice.

       Planira se napravi put iza kapelice u selišku ulicu, a na mjestima gdje su bile suhozidine da se napravi brvno i na taj način da se površinske vode koje teku seliškom ulicom okrenu prema asfaltu i dalje niz ulicu do Polja. Svi su pristali da se suhozidne sklone….

  • Sastanak o radovima na kapelici i planiranom završetku radova održan je 28. ožujka…
  • U obilazak radova i dogovor vezan uz blagoslov kapelice dolazili su 4. travnja Zvoniko i Ante Džeba braća Ivana Džebe…
  • Komoru su postavili radnici Tehnozaštite (Ivica Džeba Markov) od 12. do 15. travnja.
  • Nutarnja vrata: Vrata su postavljena 13. travnja..
  • Razglas će postaviti Željko Sivrić i Zdenko Buntić, razgledali prostor 12. travnja.
  • Mate Marić 15. travnja razmjerao prostor za inventar u kapelici
  • Luka Božić 12. travnja razmjerio oltar za kapelicu

Iz svega napisanoga vidi se da se radovi privode kraju. Nadamo se da će do blagoslova kapelice (14. svibnja) biti sve postavljeno kako valja…
