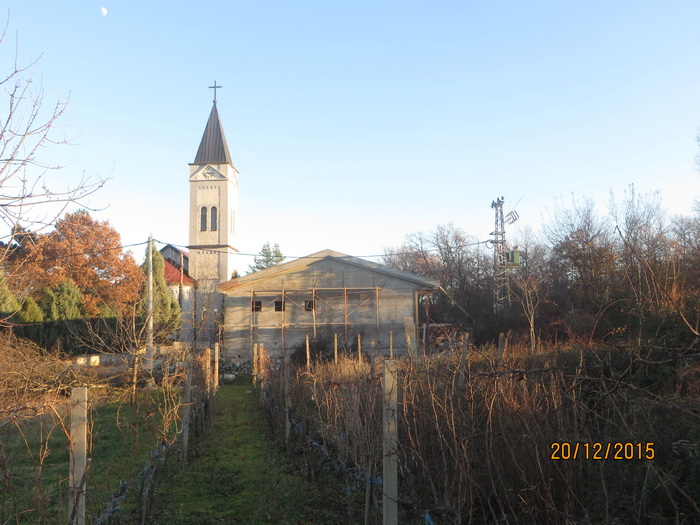

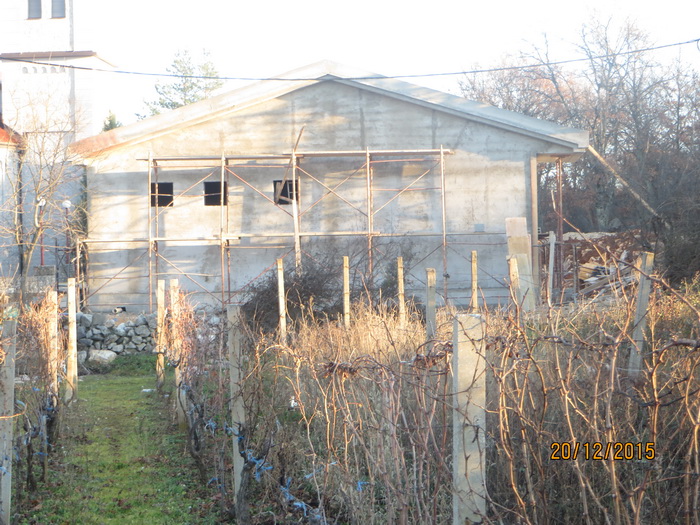

Pisali smo 2. prosinca o radovima na „Kapelici za ispraćaj pokojnika“. U tadašnjem tekstu je naglašeno kako se konstruktivni radovi privode kraju. Poslije 2. prosinca na kapelici su izvođeni slijedeći radovi:
- Zidanje zidova na sakristije i drugim pomoćnim prostorijama. Radovi su izvođeni 3. i 4. prosinca.
- Šalovanje i izlijevanje armirano betonske deke nad sakrstijom i drugim pomoćnim prostorijama. Radovi su izvođeni u više dana, a armirano betonska deka izlivena je 9. prosinca.
- Nabačen je špric i grubi malter na vanjskim zidovima cijele kapelice. Radovi su izvođeni u više dana sve do 19. prosinca.

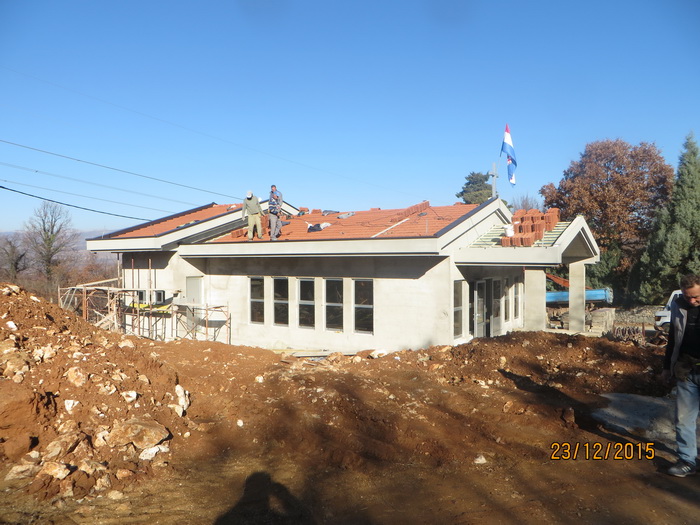

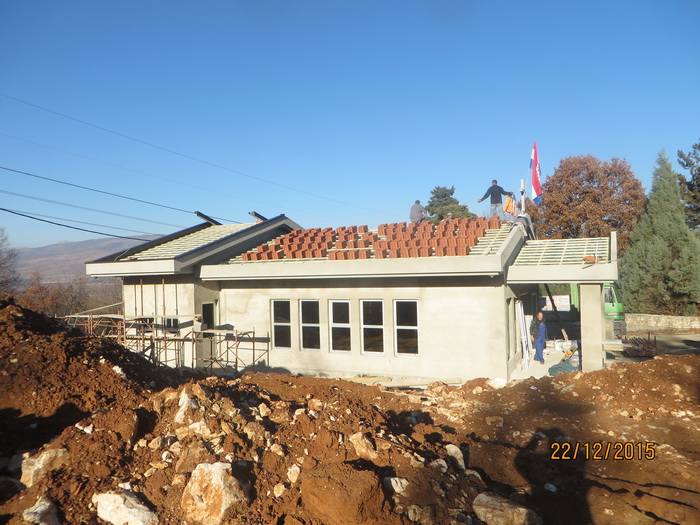

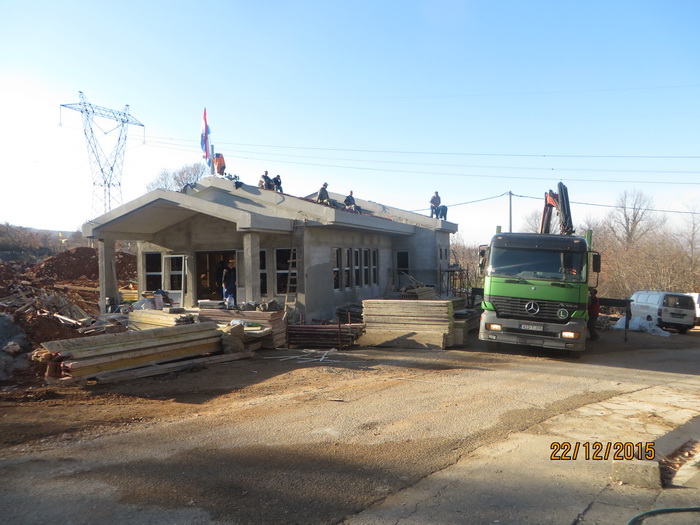

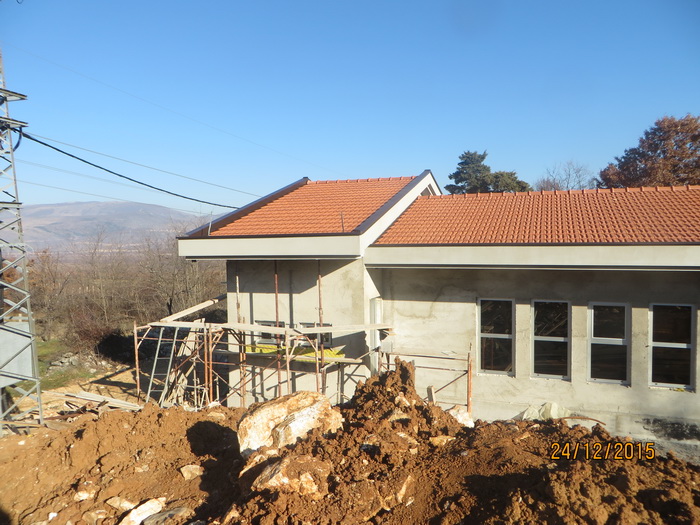

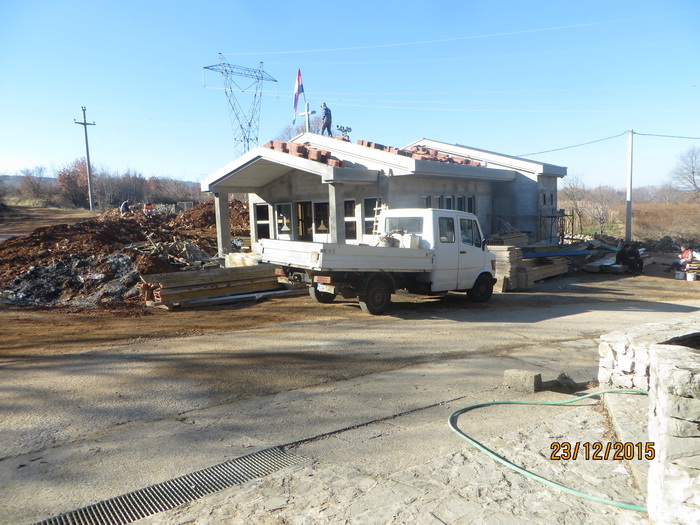

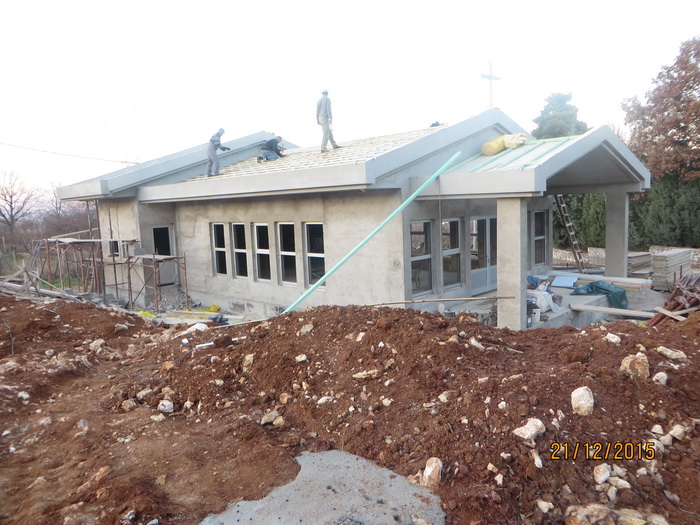

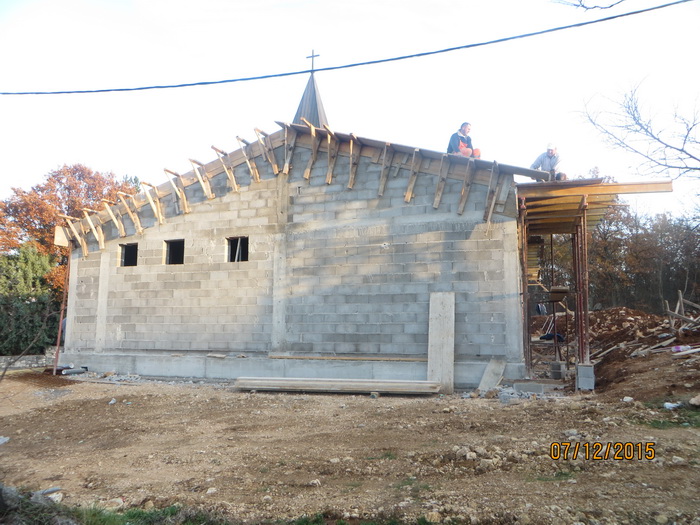

- Postavljanje krov na cijeloj kapelici: štrike krova su postavljane u više radnih dana, a crijep 23. prosinca.

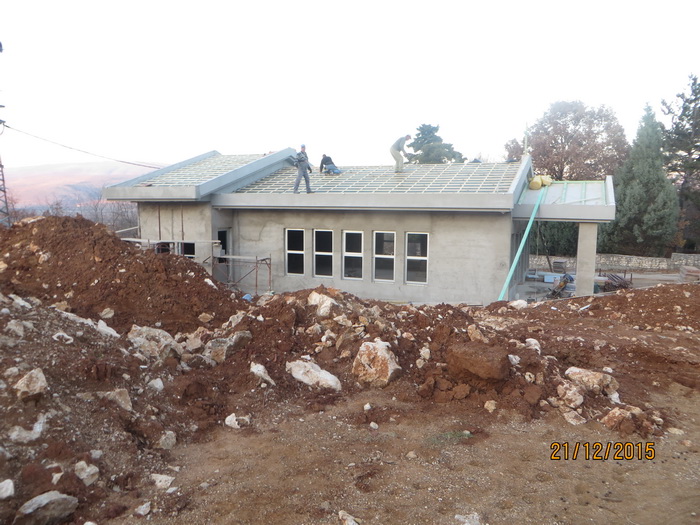

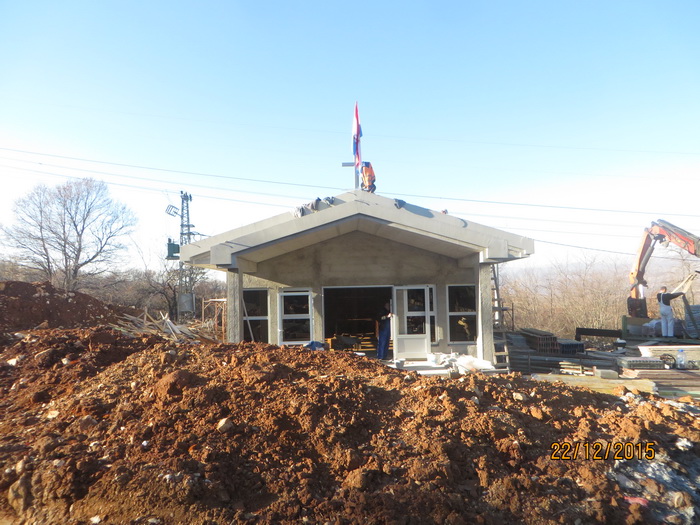

- Postavljeni vanjski otvori 21. i 22. prosinca.

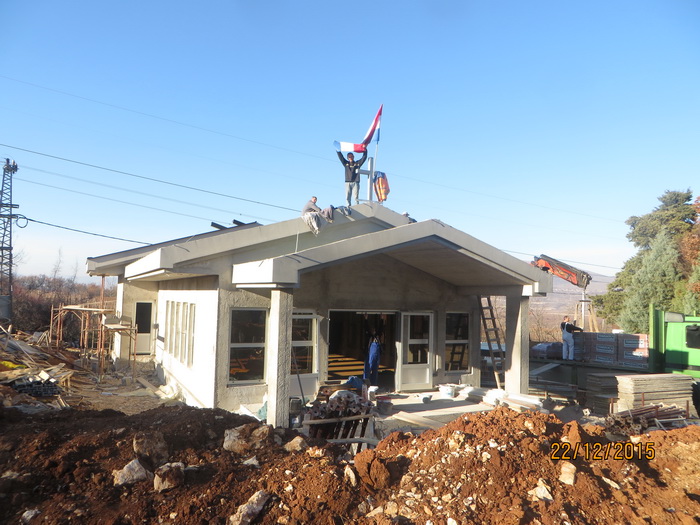

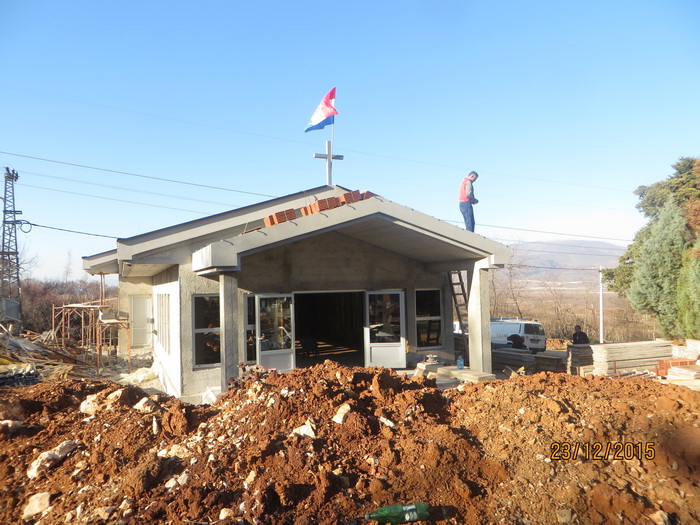

- Limarski radovi izvođeni 21., 22. i 23. prosinca.Postavljenje križa na krovište kapelice 22. prosinca.

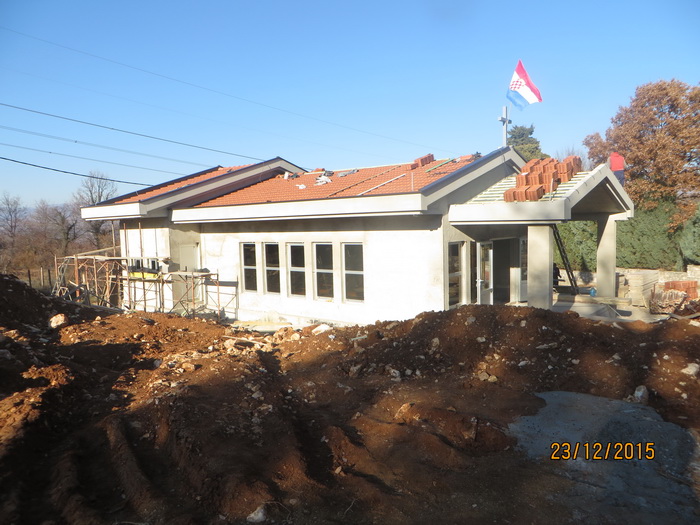

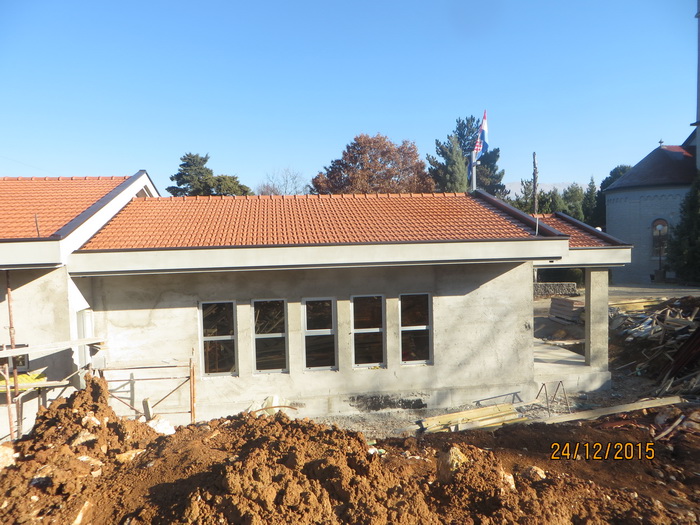

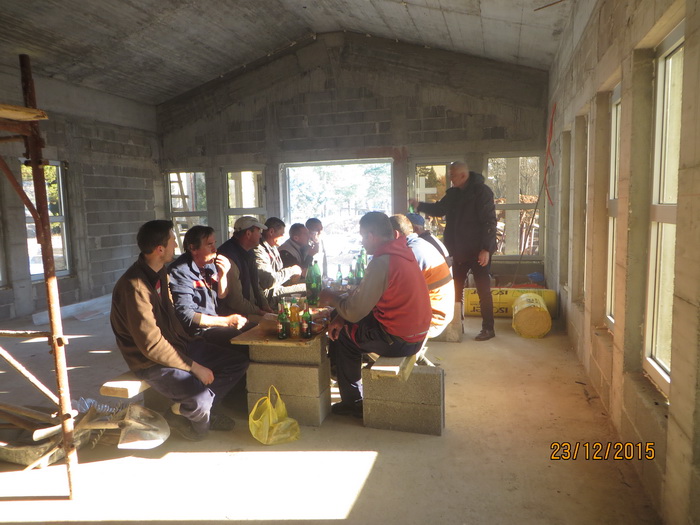

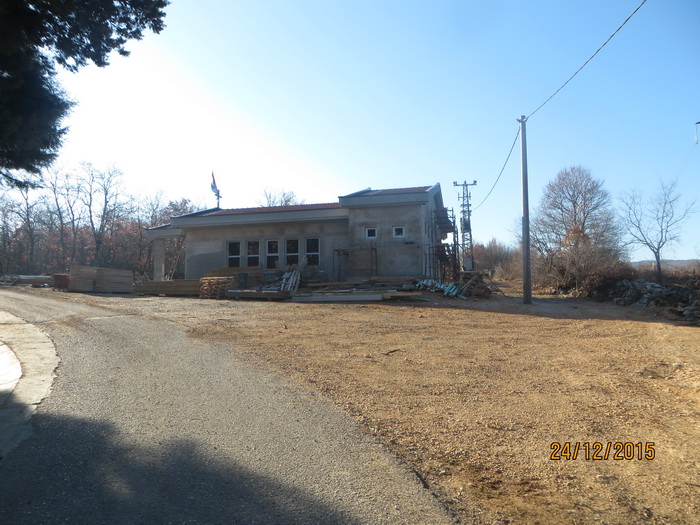

Radovi su izvedeni prema planiranom ritmu. Kada smo započeli s radovima govorili smo kako bi željeli završiti konstruktivne radove u cijelosti do Božića, tako se dogodilo. Bogu hvala!
